欢迎光临 浙江电盟电气有限公司 ! 服务热线:13806866554
新闻资讯 News Center

关于母线槽的施工安装方案

发布时间:2022-04-06 08:35:13 | 点击:3033

母线槽安装施工

一、编制依据:

1、建设工程施工投标文件、答疑文件、图纸会审文件及现场踏勘状况。

2、建设工程施工图纸。

3、国家现行标准、行业及当地强制性标准、规程、查验标准。

4、工业设备安装有限公司质量、环境、职业健康安全一体化《办理手册》、《程序文件》、《作业指导书》和《施工工艺标准》等企业标准。

5、修建电气工程施工质量查验规GB50303-2002

6、《电力建设安全作业规程》

7、产品出厂安装说明书

二、工程概况:

工程称号:

工程地址:

建设规模:

建设单位:

母线槽用途:本修建是工业生产为主。母线槽首要分为3200A和1000A两种标准,材质为铝制母线槽。

三、施工预备

1、技能预备

1.1设备及资料要求

(1)、封闭插接母线槽应有出厂合格证、安装技能文件。技术文件应包含额外电压、额外容量、实验报告等技能数据。类型、标准、电压等级、应契合规划要求。

(2)、各种标准的型钢应无显着锈蚀,卡件、各种螺栓、垫圈应契合规划要求,应是热镀锌制品

(3)、其它资料:防腐油漆、面漆、电焊条等应有出厂合格证。

1.2作业条件:

(1)、施工图纸及产品技能文件完全。

(2)、封闭插接母线槽安装部位的修建装修工程悉数结束。暖卫通风工程安装结束。(3)、电气设备(变压器、开关柜等)安装结束,且查验合格。

(4)、合作土建装修,确保其安装方位及尺度正确无误。

(5)、进行母线槽的查验作业,查看出场资料的标准、类型、数量应与图纸共同,附件、备件、质量证明文件及技能文件完全,一起应契合标准要求,按照监理的要求及时进行施工前的报验,并作好查验记载。

(6)、做好施工图的审查、会审作业,并应参加规划交底。

(7)、仔细学习有关的施工及查验标准,掌握其技能标准,并按规划要求施工。

(8)、做好施工前的技能交底和记载。

2、首要东西

安装机具设备:

2.1首要机具:作业台、台虎钳、钢锯、鎯头、油压煨弯器、电钻、电锤、电焊机、力矩扳手等。

2.2测试东西:钢角尺、钢卷尺、水平尺、绝缘摇表等。

四.工艺流程

本工程对生产设备供电选用3200A和1000A两种标准的封闭式母线槽,封闭式母线槽施工要求高,工程量较大,所以在施工工程中要严厉遵守施工质量标准要求,确保施工质量。

1工艺流程:

设备点件查看→支架制造及安装→封闭插接母线槽安装→试运转查验

2设备点件查看:

2.1设备开箱点件查看,应有安装单位、建设单位或供货单位共同进行,并做好记载。

2.2依据装箱单查看设备及附件,其标准、数量、品种应契合规划要求。

2.3查看设备及附件,分段标志应清晰完全、外观无损害变形,母线槽绝缘电阻契合规划要求。

2.4查看发现设备及附件不契合规划和质量要求时,有必要进行妥善处理,经过规划认可后再进行安装。

3支架制造及安装:

支架制造和安装应按规划和产品技能文件的规则制造和安装,如规划和产品技能文件无规则时,按下列要求制造和安装。

3.1支架制造:

(1)、依据施工现场结构类型,支架应选用角钢或槽钢制造。应选用“一”字型、“1”型、“U”字型、“T”字型四种型式。

(2)、支架的加工制造按选好的类型,丈量好的尺度断料制造,断料严禁气焊切开,加工尺度最大差错5mm。

(3)、型钢架的煨弯宜运用台钳用鎯头打制,也可运用油压煨弯器用模具顶制。

(4)、支架上钻孔运用台钻或手电钻钻孔,不得用气焊割孔,孔径不得大于固定螺栓直径2mm。

(5)、螺杆套扣,运用套丝机或套丝板加工,不许断丝。

3.2支架的安装:

(1)、封闭插接母线槽的另弯处以及与箱(盘)连接处有必要加支架。直段插生产建设母线槽支架的间隔不该大于2m。

(2)、埋注支架用水泥砂浆,灰砂比1∶3。425号及其以上水泥,应注灰饱满、严实、不高出墙面,埋深不少于80mm。

(3)、膨胀螺栓固定支架不少于两条。一个吊架运用两根吊杆,固定结实,螺扣外露2~4扣,膨胀螺栓应加平垫和绷簧垫,吊架运用双螺母夹紧。

(4)、支架及支架与埋件焊接处刷防腐油漆应均匀,无漏刷,不污染修建物。

4封闭式母线槽的安装:

本工程对生产设备供电选用3200A和1000A两种标准的封闭式母线槽,封闭式母线槽施工要求高,工程量较大,所以在施工工程中要严厉遵守施工质量标准要求,确保施工质量。

4.1一般要求:

(1)、封闭插接母线槽应按规划和产品技能文件规则进行拼装,拼装前应对每段进行绝缘电阻的测定,丈量成果应契合规划要求,并做好记载。

(2)、母线槽,固定间隔不得大于2.5m。水平敷设距地高度不该小于2.2m。

(3)、母线槽的端头应装封闭罩(图1),各段母线槽的外壳的连接应是可拆的,外壳间有跨接地线,两头应牢靠接地。

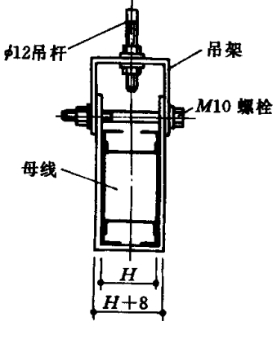

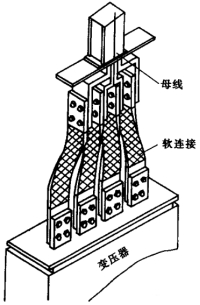

(4)、母线槽与设备联接宜选用软联接(图2)。母线槽紧固螺栓应由厂家配套供给,运用力矩搬手紧固。

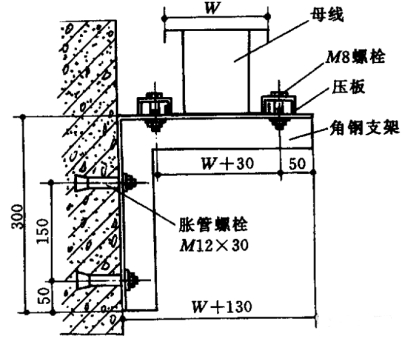

4.2母线槽沿墙水平安装(图3)。安装高度应契合规划要求,无要求时不该距地小于2.2m,母线槽应牢靠固定在支架上。

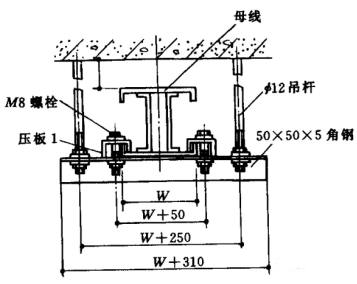

4.3母线槽悬挂吊装。(图4、图5)吊杆直径应与母线槽分量相适应,螺母应能调理。

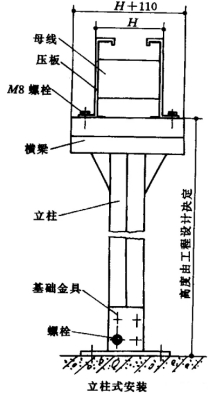

4.4封闭式母线槽的落地安装(图6)。安装高度应按规划要求,规划无要求时应契合标准要求。立柱可选用钢管或型钢制造。

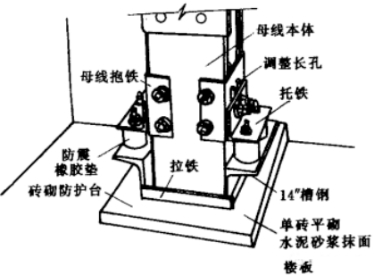

4.5封闭式母线槽笔直安装。沿墙或柱子处,应做固定支架,过楼板处应加装防震安装,并做防水台(图7)。

图7

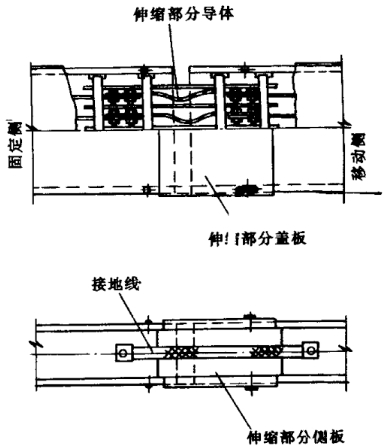

4.6封闭式母线槽敷设长度超过40m时,应设置弹性节,跨过修建物的弹性缝或沉降缝处,宜采纳适应的办法(图8),设备定货时,应提出此项要求。

图8

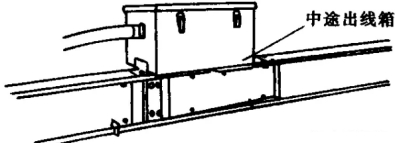

4.7封闭式母线槽插接箱安装应牢靠固定,笔直安装时,安装高度应契合规划要求,规划无要求时,插接箱底口宜为1.4m(图9)。

4.8封闭式母线槽笔直安装距地1.8m以下应采纳维护办法(电气专用竖井、配电室、电机室、技能层等除外)。

4.9封闭式母线槽穿越防火墙、防火楼板时,应采纳防火阻隔办法。

5试运转查验:

5.1试运转条件:变配电室已达到送电条件,土建及装修工程及其他工程悉数完工,并收拾洁净。

5.2对封闭式母线槽进行全面的收拾,打扫洁净,接头联接紧密,相序正确,外壳接地良好。绝缘摇测契合规划要求,并做好记载。

5.3与插接式母线槽联接设备及联线安装结束,母线槽送电前应进行耐压实验,500V以下母线槽可用500V摇表摇测,绝缘电阻不小于0.5MΩ。

5.4送电要有专人担任,送电程序应为先高压、后低压;先干线,后支线;先阻隔开关后负荷开关。停电时与上述次序相反。

5.5、车间母线槽送电前应无挂好有电标志牌,并通知有关单位及人员送电后应有指示灯。

5.6送电空载运转24h无异常现象,办理查验手续,交总包单位运用,一起提交查验资料。

5.7查验资料包含:交工查验单、变更恰谈记载、产品合格证、证明书、测试记载、运转记载等。

五、安装与土建的施工合作:

1、施工各阶段安装与土建各工种在同一作业面穿插施工时,由项目部技能担任人组织有关工种担任人协调拟定作业程序,规则合理的时间差、空间差,避免发生冲突,影响工程进度和质量。

2、安装单位和土建单位密切合作好预埋件、预留孔洞的埋设和预留,重要埋件要确保万无一失,一般埋件要确保方位到位精确,力求做到不遗失、不偏位。

3、留洞由土建施工,安装合作查看查验,土建施工结束后,要向安装办理预留洞交接记载。

4、安装施工人员不得随意在修建物楼板,墙板上打洞,因特殊原因需求破坏修建物时,应与土建洽谈,确认方位后,经土建工程师赞同方可打洞,触及结构的重要部位时,有必要征求土建部分和规划院的赞同,不可擅自行事。

5、安装施工进程中,不得污染、损坏墙面、门窗、地上等,土建也应协调搞好安装制品、半制品的维护,不得随意搬动已完好的管道、线路、开关、阀门,未交工的厕所,卫生间制止运用,不得随意取走预留管口的管堵,互相维护和尊重对方的劳动成果。

六、质量通病的防治:

质量通病的发生,首要原因是工程施工前对质量通病的发生没有预见,没有采纳有效的防治办法,施工中没有严厉按工艺要求施工,关键环节点没有得到操控,盯梢查看的力度不行,致使施工中简化工序、关键环节处理不仔细等。各首要分项工程质量通病防治办法:

常发生的质量问题及防治办法

序号

常发生的质量问题

防治办法

1

设备及零部件减少、损坏

开箱清查要细,将缺件、损坏件列好清单,同供货单位协高处理,加强保管

2

接地维护线遗失和连接不紧密,缺防紧办法

仔细作业,加强自检、互检及专检

3

刷油漆遗失和污染其它设备支架

加强自检、互检对其它工种的制品,仔细维护

4

各种型钢等金属资料、除锈不净、刷漆不均匀,有漏刷现象

1.加强资料办理作业,加强作业责任心;2.作好自互检

5

母线槽搭接空隙过大,不能满足要求


1.母线槽压接用垫圈应契合规则要求,关于加厚垫圈应在施工预备阶段前加工;2.母线槽搭接处(面)运用板锉,锉平;3.仔细查看

七、制品维护办法:

要把安装进程和土建工程作为一个整体来对待,在安装进程中,地上铺设彩条布,重物和东西放在自制木板上,一起留意维护厂房的墙面、顶板、门窗及油漆、装修等避免碰坏。

1、绝缘瓷件、夹持件应妥善保管,轻拿轻放、避免碰伤,已安装好的瓷件不该承受其他应力,以防损害。

2、已调平直的母线槽,不得乱放,不得在母线槽上放置重物。

3、封闭、插接式母线槽及其夹持件在装卸、运送进程中,应留意轻拿轻放,不得随意在地上拖拉,不得随意撤除包装物。临时堆积时,应摆放整齐,并有防尘、防水办法,不得在母线槽上放置修建资料,不得在母线槽上作业。如有其它工种作业应对封闭插接母线槽加维护,避免损害

4、封闭、插接式母线槽安装结束,应采纳密封办法。配电间、车间墙面需二次粉刷时,应避免砂浆、尘埃、油漆等进入母线槽,并悬挂显着的标识牌,以防物体碰击或人为损坏。

5、封闭、插接式母线槽安装结束,暂时不能送电,或有其他工种作业,应对母线槽加以维护,母线槽送电查看结束,配电间、电气室宜关门落锁,现场设置显着标志牌,避免人为损坏。

6、安装、调试、试运转阶段应拉好彩条布,画好警戒线,避免闲杂人员进入。

浙江电盟电气有限公司是国内专业生产母线槽软连接伸缩节密集型母线槽等系列产品
